איך משלמים לקבלן שיפוצים: חלוקת תשלומים ומה בודקים לפני מקדמה

4 דק׳ קריאה

אתם עומדים להעביר סכום גדול לאדם שהכרתם לפני כמה שבועות. בראש רץ תרחיש אחד: הקירות פתוחים, הצנרת חשופה, המטבח הישן כבר בפח, והקבלן לא עונה לטלפון. הפחד הזה מובן. החדשות הטובות הן שהוא לא תלוי במזל. הוא תלוי בכמה החלטות שמקבלים לפני שמעבירים שקל אחד.

בכתבה הזו נעבור על מה שצריך להיות כתוב, מה שואלים, ואיך בונים לוח תשלומים שמגן עליכם גם אם משהו משתבש.

למה מקדמה גדולה מסוכנת, ומה בדיוק מסכן אתכם?

הסיכון האמיתי הוא לא המקדמה עצמה. הסיכון הוא פער. כשסכום ששילמתם גדול בהרבה משווי העבודה שכבר נעשתה בשטח, נוצרת חשיפה כספית שלכם. אם העבודה נעצרת, הפער הזה הוא מה שאתם עלולים לאבד.

לכן השאלה הנכונה היא לא כמה מקדמה לשלם, אלא כמה כסף שלכם נמצא בכל רגע מעבר למה שבנוי בפועל. ככל שהפער הזה קטן לאורך כל הפרויקט, כך אתם מוגנים יותר. ואם משהו נעצר, קל יותר להביא בעל מקצוע אחר שימשיך מנקודה ברורה.

5 דברים לבדוק בהצעת מחיר. החליקו

מה צריך להיות על השולחן לפני שמעבירים מקדמה?

לפני כל העברה, ודאו שיש בידיכם מסמך אחד מסודר ולא שיחה בטלפון. הצעת מחיר כללית בשורה אחת, כמו שיפוץ דירה כולל, לא מאפשרת לכם לדעת מה כבר בוצע ועל מה שילמתם.

הצעה שמגינה עליכם מפרטת סעיפים: הריסה, אינסטלציה, חשמל, טיח, ריצוף, צבע, נגרות. ליד כל סעיף כתוב מה כלול בו ומה לא. כך כל תשלום אפשר לקשר לסעיפים מסוימים שהסתיימו. בדקו גם שהאחריות והתנאים כתובים בהצעה עצמה, ולא רק נאמרים בעל פה.

עוד דבר שכדאי לבדוק: האם המחיר ניתן אחרי שמישהו הגיע ומדד את הנכס. מחיר שנקבע בטלפון או לפי תמונות עלול להשתנות כשפותחים קירות, ואז מגיעות דרישות תשלום שלא תכננתם.

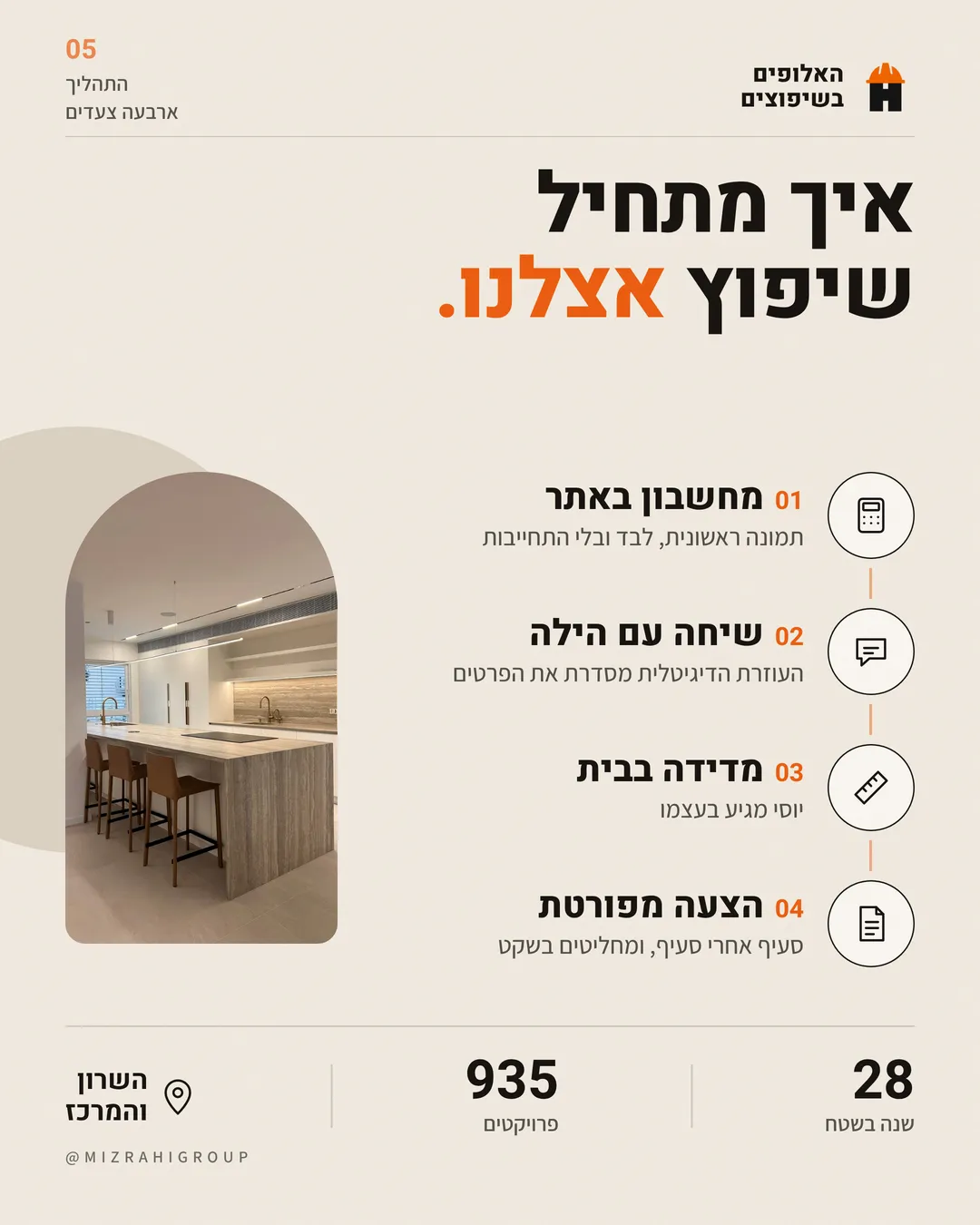

ארבעת הצעדים לתחילת שיפוץ: מחשבון באתר, שיחה עם הילה, מדידה בבית והצעה מפורטת
איך מתחיל שיפוץ אצלנו, בארבעה צעדים

איך מחלקים את התשלומים לפי שלבי העבודה?

העיקרון פשוט: כל תשלום מגיע אחרי שלב שהסתיים ושאתם יכולים לבדוק בעצמכם. לא בתחילת שבוע, לא בראש חודש, אלא כשהעבודה עומדת מולכם. הטבלה הבאה מראה איך לחשוב על זה, בלי קשר לגודל הפרויקט.

שלב בעבודהמה צריך להיות גמור לפני התשלוםמה בודקים בשטח
פתיחת עבודההצעת מחיר חתומה ומועד התחלה שנקבע יחדשהמקדמה קטנה ביחס לפרויקט ומכסה התארגנות ולא עבודה עתידית
הריסה ופינויהקירות והריצוף הישנים פורקו והפסולת פונתהשהשטח ריק ומוכן ושלא נהרס משהו שלא סוכם
תשתיותצנרת וחשמל חדשים מותקנים לפני סגירהשהכול גלוי, צלמו לפני שסוגרים, ובקשו בדיקת לחץ ובדיקת חשמל
טיח וריצוףקירות סגורים ומיושרים, ריצוף מונחישרות, מרווחים אחידים, שיפועים לניקוז במקלחת
גמריםצבע, נגרות, כלים סניטריים ואביזרי חשמלשכל סעיף בהצעה מסומן כבוצע
מסירהרשימת ליקויים תוקנהשהתשלום האחרון עובר רק אחרי התיקונים

שימו לב לשורה האחרונה. התשלום האחרון הוא הכלי החזק ביותר שלכם. כל עוד הוא אצלכם, יש סיבה טובה לחזור ולסגור את הפרטים הקטנים: ידית שלא נסגרת, שקע עקום, רובה שחסרה.

מטבח אחרי השיפוץמטבח לפני השיפוץלפניאחרי
מטבח, לפני ואחרי. עבודה שלנו. גררו כדי להשוות.

מה שואלים את הקבלן לפני שחותמים?

יש נושאים שהצעת מחיר לא תמיד עונה עליהם. אל תניחו, תשאלו. ובקשו שהתשובות ייכנסו לכתב.

  • איך נראה לוח התשלומים, וכל תשלום קשור לאיזה שלב שהסתיים?
  • האם אתה קבלן רשום, ומה מספר הרישום כדי שאוכל לבדוק בעצמי?
  • איזה ביטוח יש לעבודה ולעובדים, ואפשר לראות את הפוליסה?
  • מי נמצא בשטח מדי יום, ומי אחראי על העבודה כשאתה לא שם?
  • איך אקבל עדכונים במהלך העבודה, ומה קורה כשמתגלה בעיה מאחורי קיר?
  • מי קונה את החומרים, ועל שם מי החשבוניות?
  • איך מתמחרים ומאשרים תוספות ושינויים?

קבלן שעונה על השאלות האלה בפשטות ובלי להתחמק נותן לכם מידע חשוב. גם תשובה מעורפלת היא תשובה.

מה עושים כשמבקשים לשלם על חומרים מראש?

זו בקשה נפוצה, ולפעמים היא הגיונית. מטבח בהזמנה אישית או ריצוף שמזמינים במיוחד דורשים תשלום לספק לפני שמשהו מגיע לדירה. הבעיה מתחילה כשהכסף עובר לקבלן ולא ברור לאן הוא הולך.

כמה דרכים להגן על עצמכם: בקשו חשבונית או הזמנה מהספק עם שמכם ופרטי הפריט. שאלו אם אפשר לשלם ישירות לספק. ואם החומר כבר הגיע, ודאו שהוא נמצא בדירה שלכם ולא במחסן של מישהו אחר. חומר שעומד אצלכם הוא כסף שלא הלך לאיבוד.

איך מטפלים בתוספות ושינויים באמצע העבודה?

כאן הרבה לוחות תשלומים מתפרקים. מחליטים בשטח להזיז נקודת מים או להוסיף שקע, מסכמים בעל פה, ובסוף מתקבלת דרישה שלא ציפיתם לה. או להפך, התוספות מצטברות ואף אחד כבר לא יודע מה סוכם.

הכלל: כל שינוי מקבל שורה כתובה עם תיאור ומחיר, ואתם מאשרים אותו לפני שמבצעים. אפשר גם בהודעה, העיקר שיש תיעוד. התוספות נכנסות ללוח התשלומים כסעיף נפרד, ולא מתערבבות בתשלום הבא.

מה עושים אם העבודה נעצרת בכל זאת?

אם בניתם את הלוח לפי שלבים, אתם במקום טוב יותר ממה שנדמה. הכסף ששילמתם קרוב לשווי מה שבוצע, ויש לכם הצעה מפורטת שמראה מה נשאר.

קודם כול, תעדו. צלמו את מצב הדירה, סמנו בהצעה אילו סעיפים בוצעו ואילו לא, ושמרו את כל ההתכתבויות. אחר כך פנו בכתב, תארו מה חסר ובקשו מועד חזרה. אם אין מענה, ההצעה המפורטת והתיעוד יעזרו לבעל מקצוע אחר להעריך את ההמשך, וגם יעזרו לכם אם תצטרכו לפנות לייעוץ משפטי.

איך זה עובד אצלנו?

באלופים בשיפוצים, יוסי מזרחי, הבעלים, מגיע בעצמו לכל פגישה ומדידה בנתניה, בשרון ובמרכז. המחיר נקבע רק אחרי מדידה בנכס, ואחריה אתם מקבלים הצעת מחיר מפורטת לפי סעיפים. האחריות והתנאים כתובים בהצעה עצמה. העבודה מתחילה במועד שנקבע יחד, אחרי שההצעה בידיכם.

אחרי 28 שנות ניסיון אנחנו יודעים שלקוח שמבין מה הוא משלם ועל מה, ישן טוב יותר בלילה. את כל השאלות מהרשימה למעלה מוזמנים לשאול גם אותנו.

שאלות נפוצות

כמה מקדמה סביר לשלם לקבלן שיפוצים?

אין סכום אחד נכון. הכלל הוא שהמקדמה תהיה קטנה ביחס לפרויקט כולו ותכסה התארגנות ותחילת עבודה, לא שלבים שעוד לא התחילו. לפני שמעבירים אותה, שאלו מה בדיוק היא מכסה וודאו שזה כתוב.

האם כדאי להשאיר תשלום אחרון עד הסוף?

כן. תשלום אחרון שעובר רק אחרי המסירה ותיקון רשימת הליקויים נותן סיבה ברורה לסגור את הפרטים הקטנים. סכמו זאת מראש ובכתב, כדי שזה לא יצטייר כלחץ ברגע האחרון.

מה ההבדל בין לוח תשלומים לפי תאריכים ללוח לפי שלבים?

בלוח לפי תאריכים משלמים גם אם העבודה התעכבה. בלוח לפי שלבים משלמים רק כששלב מוגדר הסתיים ואפשר לבדוק אותו בשטח.

מה בודקים בהצעת מחיר לפני שחותמים?

שהיא מפורטת לפי סעיפים, עם מה כלול ומה לא, ושהמחיר ניתן אחרי מדידה בנכס. בדקו גם שהאחריות והתנאים כתובים בה, ושיש התייחסות לחומרים ולתוספות. אם יש לה תוקף, בדקו עד מתי.

מה עושים אם הקבלן מבקש לשלם מראש על חומרים?

בקשו חשבונית או הזמנה מהספק עם שמכם ופרטי הפריט, ושאלו אם אפשר לשלם ישירות לספק. אם החומר כבר הגיע, ודאו שהוא נמצא בדירה שלכם.
